一、回忆版的题目
回忆的题意是:某系统当前配置——前端服务器:每台 8 核 16G 内存,共 300 台,平均使用率 50%;数据库服务器:每台 16 核 32G 内存,共 200 台,平均使用率 60%。业务规模翻倍后,需要多少 vCPU、多少台虚拟机?
先把术语说清楚:8c16g 里的 c 是核数,也就是 vCPU 数;g 是内存的 GB 数。使用率是当前资源被实际占用的比例。题目问的是"翻倍后的需求"。
二、先定位:这道题考教材哪一节
教材 6.3.3 计算资源规划的七个关键过程里,第二步是容量规划——"基于需求分析,确定所需的计算资源容量。这涉及决定在任何给定时间内能够处理多少工作负载,以及需要多少资源来满足这个需求"。教材还说容量规划是"一种基于历史数据和趋势分析的方法,用于预测未来的计算资源需求"。
所以这道题的本质是:用当前的历史数据(配置、数量、使用率),按业务增长趋势(翻倍),预测未来需要的资源。理解了这一点,算法就是把"预测"翻译成算式。

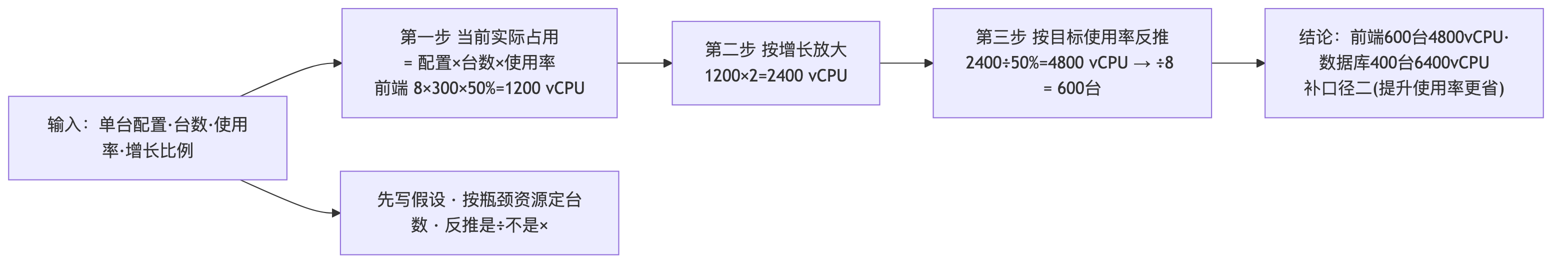

三、算法:三步走
容量估算的思路就三步,我用前端服务器演示:
第一步:算出当前实际占用的资源。 当前配置的总 vCPU = 每台核数 × 台数 = 8 × 300 = 2400 vCPU。 但实际只用了 50%,所以当前实际占用 = 2400 × 50% = 1200 vCPU。 内存同理:总内存 = 16 × 300 = 4800 G,实际占用 = 4800 × 50% = 2400 G。
第二步:按业务增长比例放大实际需求。 业务规模翻倍,实际需要的资源也翻倍: 翻倍后实际需要 vCPU = 1200 × 2 = 2400 vCPU;实际需要内存 = 2400 × 2 = 4800 G。
第三步:按目标使用率反推需要配置多少资源、多少台。 这一步有一个关键假设——翻倍后的目标使用率是多少。题目如果给了目标使用率,按题目的算;没给,通常有两种口径:
- 口径一:保持原使用率不变(50%)。 需要配置的总 vCPU = 实际需要 ÷ 使用率 = 2400 ÷ 50% = 4800 vCPU;需要的台数 = 4800 ÷ 8 = 600 台。也就是配置和台数都翻倍——这是最直观的答案。
- 口径二:设定一个更合理的目标使用率(比如 70%)。 需要配置的总 vCPU = 2400 ÷ 70% ≈ 3429 vCPU,取整按台数算:3429 ÷ 8 ≈ 429 台,向上取整 429 台(或按实际配置取 430 台)。这个口径的意思是"翻倍后不要再让资源闲置一半,把使用率提上去",配置比口径一省。
数据库服务器同样三步:当前总 vCPU = 16 × 200 = 3200,实际占用 = 3200 × 60% = 1920;翻倍后实际需要 = 3840 vCPU;按原使用率 60% 反推,需配置 3840 ÷ 60% = 6400 vCPU,即 6400 ÷ 16 = 400 台。内存:当前总 32 × 200 = 6400 G,占用 3840 G,翻倍需 7680 G,按 60% 反推需配置 12800 G,对应 400 台。
合计(口径一):前端 600 台、4800 vCPU;数据库 400 台、6400 vCPU;总计 1000 台虚拟机、11200 vCPU。
四、答题格式:怎么写才拿分
计算题的分,一半在结果、一半在过程。评卷老师要看到你的思路和假设,格式建议这样:
先写假设:"假设业务规模翻倍后,各类服务器保持当前的平均使用率不变(前端 50%、数据库 60%),且单台配置不变。"
再分类计算,每类三步:
前端服务器: 当前总 vCPU = 8 × 300 = 2400,实际占用 = 2400 × 50% = 1200 vCPU; 翻倍后实际需要 = 1200 × 2 = 2400 vCPU; 按 50% 使用率反推,需配置 vCPU = 2400 ÷ 50% = 4800,需虚拟机 = 4800 ÷ 8 = 600 台。
数据库服务器: 当前总 vCPU = 16 × 200 = 3200,实际占用 = 3200 × 60% = 1920 vCPU; 翻倍后实际需要 = 1920 × 2 = 3840 vCPU; 按 60% 使用率反推,需配置 vCPU = 3840 ÷ 60% = 6400,需虚拟机 = 6400 ÷ 16 = 400 台。
最后写结论:"业务规模翻倍后,共需前端虚拟机 600 台(4800 vCPU)、数据库虚拟机 400 台(6400 vCPU),合计 1000 台、11200 vCPU。若将目标使用率提升至 70%,则前端约需 429 台、数据库约需 343 台,可减少资源冗余。"
最后一句是加分项——你在给出主答案之后,补一个"更优化的口径",体现你理解容量规划不是简单翻倍、还要考虑资源利用效率。教材 6.3.3 的第六步"成本效益分析"和第七步"持续监控"就是这个意思。
写公式、代数字、给结果、说假设——四样齐全,计算题就是满分。
再说说这道题里"虚拟机数"这个问法的一个细节。题目给的是"每台 8 核 16G"这样的单台配置,问翻倍后"需要多少台虚拟机"——隐含的假设是单台配置不变,你按同样的 8 核 16G 去算台数。但实际规划里,单台配置是可以调整的:比如前端翻倍后不一定非要 600 台 8 核,也可以是 300 台 16 核。这两种方案 vCPU 总量一样,但台数不同、管理成本不同、故障影响面不同。案例题如果多问一句"从运维管理角度,单台配置和台数如何权衡",你就可以答:台数多则单点故障影响小、但管理和许可成本高;单台配置大则管理简单、但单点故障影响大,需结合业务的可用性要求和运维能力权衡。这是容量规划里"虚拟化策略"那一步(教材七步里的第四步)的内容,和计算题连着考的可能性很大。
还有内存这条线,前面第五节会讲,这里先记一句:题目问 vCPU 就答 vCPU,但内存要顺手算一遍作为校验,两条线算出的台数不一致时取大的。本题两条线一致,直接给 vCPU 的结果即可。
关于取整,再强调一次:台数一律向上取整。428.6 台取 429 台,不是 428 台,也不是四舍五入的 429(碰巧相同)——原则是"不够就多配一台",因为容量规划的底线是资源够用。vCPU 总数如果算出小数,也向上取整到整数。
五、内存要不要算
题目问的是 vCPU 和虚拟机数,内存可以不单独作为答案,但建议算一遍作为校验。因为如果按 vCPU 算出的台数和按内存算出的台数不一致,说明配置比例有问题,要取较大的那个。本题里前端每台 8 核 16G、数据库每台 16 核 32G,核数和内存是固定配比,两种算法结果一致,不会冲突。如果题目给的是"vCPU 使用率 50%、内存使用率 80%"这种不一致的情况,就要分别算、取大值。这是容量规划的一个基本原则:按瓶颈资源定台数。
给你一个"两条线不一致"的完整算例,感受一下取大值的过程。假设某应用服务器每台 8 核 16G、共 100 台,vCPU 使用率 50%、内存使用率 80%,业务翻倍,保持各自使用率不变,问需多少台。
vCPU 线:当前总 800 核,占用 400,翻倍需 800,按 50% 反推需配置 1600 核,台数 = 1600 ÷ 8 = 200 台。
内存线:当前总 1600 G,占用 1280,翻倍需 2560,按 80% 反推需配置 3200 G,台数 = 3200 ÷ 16 = 200 台。
这个例子里两条线碰巧都是 200 台。但如果内存使用率是 90%——当前占用 1440,翻倍需 2880,按 90% 反推需 3200 G,台数 200 台;vCPU 线仍是 200 台,一致。再换:vCPU 使用率 30%、内存使用率 80%——vCPU 线:占用 240,翻倍 480,按 30% 反推 1600 核,200 台;内存线不变 200 台。你会发现"保持各自使用率不变"时,台数永远等于原台数乘增长倍数,两条线一定一致。两条线真正不一致的情况,出现在"给了统一的目标使用率"时——比如要求翻倍后 vCPU 和内存使用率都不超过 70%:vCPU 线,翻倍需 800,按 70% 反推 1143 核,143 台;内存线,翻倍需 2560,按 70% 反推 3658 G,229 台。这时内存是瓶颈,取 229 台。
所以"按瓶颈资源定台数"这条原则,在"统一目标使用率"的题型里才会真正用到。考场上遇到给了统一目标使用率的题,两条线都算,取大的;只给 vCPU 的题,算 vCPU 线即可,内存顺手校验一下。
综合选择题里,容量规划也会以概念题出现,比如"容量规划的依据是什么"(历史数据和趋势分析)、"计算资源规划的第一步是什么"(需求分析)、"下列哪项不属于计算资源规划的关键过程"。这些概念第 122 篇讲过,和今天的计算题是同一节的两种考法,一起记。
六、四个常见坑
坑一:直接把台数翻倍,不算使用率。 300 台翻倍就是 600 台——结果碰巧和口径一一样,但过程是错的,因为你没有体现"当前使用率"这个数据的作用。评卷老师要看的是"实际占用→放大→反推"这个逻辑,直接翻倍拿不到过程分。
坑二:忘了反推,把"实际需要"当成"需要配置"。 翻倍后实际需要 2400 vCPU,有同学就答"需要 2400 vCPU、300 台"——这是把 100% 使用率当默认了,服务器不可能跑满,必须按目标使用率反推配置量。
坑三:使用率的分母搞反。 反推时是"实际需要 ÷ 使用率",不是"实际需要 × 使用率"。2400 ÷ 50% = 4800,不是 2400 × 50% = 1200。记住:使用率越低,需要配置的越多。
坑四:不写假设。 目标使用率是你自己定的,不写出来,评卷老师不知道你按什么算的,过程分就丢了。假设一定要写在最前面。
七、这类题还可能怎么变
同一个思路,题目可以变出好几种:
- 给增长率而不是"翻倍":比如"业务预计增长 50%",就把"× 2"换成"× 1.5"。
- 给目标使用率:比如"要求翻倍后使用率不超过 70%",就按 70% 反推,不用自己假设。
- 给峰值系数:比如"峰值是均值的 1.5 倍,按峰值规划",就在放大时再乘 1.5。
- 反过来问:给你需要的资源,问"当前配置能支撑多大业务规模",就是把三步倒过来算。
- 问成本:给每台每月单价,问翻倍后的月成本,就是台数乘单价。
万变不离其宗:当前占用→按趋势放大→按目标使用率反推→按单台配置定台数。这四步记牢,怎么变都能算。
给你一个"反过来问"的算例,因为这种变形最容易把人绕晕。题:某系统当前 8 核服务器 300 台,使用率 50%,若要求使用率不超过 80%,在不增加服务器的前提下,业务规模最多能增长到当前的多少倍?倒着算:总 vCPU = 2400,当前占用 = 1200;使用率上限 80% 时最多可占用 = 2400 × 80% = 1920;1920 ÷ 1200 = 1.6,即业务最多增长到当前的 1.6 倍(增长 60%)。你看,反过来问就是把"反推"那一步倒过来——不是"需要÷使用率",而是"总量×使用率上限"得到可占用量,再除以当前占用得倍数。这类题考的是你对"使用率"这个概念的理解深不深,而不是算术难不难。
再补一个"问成本"的算例:接上面口径一的结果,若每台虚拟机每月成本 500 元,翻倍后月成本 = 1000 台 × 500 = 50 万元;若采用口径二的 772 台,月成本 = 38.6 万元,每月节省 11.4 万元。案例题若问"从成本角度比较两种方案",就这么算、这么比,再加一句"口径二虽节省成本,但使用率提升至 70% 后应对突发峰值的余量减小,需配合弹性扩展或监控告警机制"——把成本和风险一起说,才是规划师的视角。

八、三道练习题:带答案,今天就算
光看不算记不住,给你三道变形题,每道都按第四节的格式写完整过程。答案在后面,先自己算再对。
练习一(改数字):某系统应用服务器每台 4 核 8G,共 400 台,平均使用率 40%;缓存服务器每台 8 核 32G,共 100 台,平均使用率 70%。业务规模预计增长 50%,保持当前使用率不变,各需多少 vCPU、多少台?
练习二(给目标使用率):条件同回忆版(前端 8 核 300 台 50%、数据库 16 核 200 台 60%),业务翻倍,但要求翻倍后各类服务器使用率不超过 70%,各需多少台?
练习三(给峰值系数):某系统当前 6 核 12G 服务器 200 台,均值使用率 45%,峰值是均值的 1.6 倍。业务增长 30%,要求按峰值规划且峰值使用率不超过 80%,需多少台?
练习一答案:应用服务器——当前总 vCPU = 4 × 400 = 1600,实际占用 = 1600 × 40% = 640;增长 50% 后需 640 × 1.5 = 960;按 40% 反推需配置 960 ÷ 40% = 2400 vCPU,台数 = 2400 ÷ 4 = 600 台。缓存服务器——当前总 vCPU = 8 × 100 = 800,占用 = 800 × 70% = 560;增长后需 560 × 1.5 = 840;按 70% 反推需 840 ÷ 70% = 1200 vCPU,台数 = 1200 ÷ 8 = 150 台。合计 750 台、3600 vCPU。你会发现"保持使用率不变"的口径下,台数就是按增长比例放大(400 × 1.5 = 600,100 × 1.5 = 150),但过程必须写全。
练习二答案:前端——翻倍后实际需要 2400 vCPU,按 70% 反推需配置 2400 ÷ 70% ≈ 3428.6,向上取整 3429 vCPU,台数 = 3429 ÷ 8 ≈ 428.6,向上取整 429 台。数据库——翻倍后实际需要 3840 vCPU,按 70% 反推需 3840 ÷ 70% ≈ 5485.7,取 5486 vCPU,台数 = 5486 ÷ 16 ≈ 342.9,向上取整 343 台。合计 772 台。和口径一的 1000 台相比,省了 228 台——这就是"提升目标使用率"带来的资源节约,答题时点一句"通过提升资源利用率可减少约 23% 的虚拟机投入",成本效益意识就体现出来了。注意台数向上取整,不能四舍五入——428.6 台取 429,因为 428 台不够。
练习三答案:当前总 vCPU = 6 × 200 = 1200,均值占用 = 1200 × 45% = 540;峰值占用 = 540 × 1.6 = 864;增长 30% 后峰值需要 = 864 × 1.3 = 1123.2 vCPU;按峰值使用率 80% 反推需配置 1123.2 ÷ 80% = 1404 vCPU;台数 = 1404 ÷ 6 = 234 台。这道题多了"峰值系数"一步——先算均值占用、再乘峰值系数得峰值占用、再按增长放大、最后按峰值使用率反推。四步链条,一步不能少。
三道题算完,你对三步法的每一种变形都有了手感。考场上不管数字怎么给,你都是这一套:占用→放大→反推→取整。
九、为什么"口径二"更专业:从成本效益看容量规划
有同学问:既然题目没给目标使用率,答口径一(保持原使用率)不就行了,为什么还要补口径二?
因为教材 6.3.3 的七步里,容量规划之后紧跟着"成本效益分析"和"持续监控和维护"。一个系统规划与管理师做容量规划,不能只算"要多少",还要想"怎么用得更划算"。当前使用率只有 50%,意味着一半的资源在闲置——翻倍时如果照着 50% 配,等于把闲置也翻倍了。专业的做法是借翻倍的机会把使用率提到一个更合理的水平(70% 左右是常见的规划目标,既不闲置太多、又留有应对波动的余量),这样同样的业务量用更少的资源支撑。
所以答题时主答案用口径一(稳妥、和题目数据直接对应),补充口径二(体现成本效益意识)。两个口径都写,评卷老师能看到你既会算、又懂规划。这是计算题从"及格"到"高分"的差别。
再说"持续监控"——容量规划不是算一次就完,教材第七步就是监控。答题结尾可以加一句"规划实施后应持续监控资源使用率,若长期高于 80% 需提前扩容、长期低于 40% 可考虑缩容",把七步的闭环意识带上。
十、和教材七步的关系
把这道题放回教材 6.3.3 的七步里看:题目给的"配置、数量、使用率"是需求分析的产出(性能数据);你算的过程是容量规划;算出来之后选什么云服务、要不要虚拟化、怎么保证安全、成本划不划算、怎么持续监控,就是后面五步。案例题若在计算之后追问"完成容量规划后还应做哪些工作",你就把后五步按顺序写出来。计算题不是孤立的,它是七步里的一步,答题时心里要有这个框架。
十一、考前怎么练
这类题不用多练,练三道就够:一道按回忆版的数字算一遍(今天这道);一道自己改数字(比如前端改成 4 核 8G、400 台、40%)再算一遍;一道加目标使用率或增长率再算一遍。三道下来,三步法就成了本能。练的时候按第四节的格式完整写出来,不要只在草稿纸上算——考场上你要写的是完整过程,平时就得练完整过程。第八节的三道练习题正好对应这三种,今天就把它们做了。
再说说考场上做这类题的两个操作细节。一是草稿纸和答题区的分工:草稿纸上先把三步的数字算出来、核对一遍(尤其是除法和取整),确认无误再往答题区誊写过程——答题区一旦写错涂改,机考界面上删删改改很浪费时间。二是时间控制:这类计算题在案例一道大题里通常只是一问,占该题三分之一左右的分,用时也按三分之一控制,大约 8 到 10 分钟。三步法熟练后,一问的计算加誊写 8 分钟绰绰有余,不要在这里精雕细琢,写清楚假设、过程、结果就走。
计算题最常见的失分复盘,我见过的有三类:一是算对了没写过程,只写"600 台、400 台",评卷老师不知道你怎么来的,过程分全丢;二是过程对了算错数,比如 3840 ÷ 60% 算成 6000——低级错误,但考场紧张时常见,所以草稿纸上要核一遍;三是没写假设直接算,评卷老师按"你默认了什么"来判,可能判你"未考虑使用率"。三类里第一类最可惜,明明会却拿不到分。记住:计算题的分是"过程分加结果分",缺一半就丢一半。
十二、本期速评小结
- 题型:给配置、数量、使用率,按业务增长求资源需求,考教材 6.3.3 容量规划
- 三步法:当前实际占用(配置 × 台数 × 使用率)→ 按增长放大 → 按目标使用率反推配置量,再除以单台配置得台数
- 口径一保持原使用率(前端 600 台 4800 vCPU、数据库 400 台 6400 vCPU);口径二提升目标使用率更省
- 格式:先写假设、分类三步计算、最后给结论并补优化口径
- 四个坑:直接翻倍、忘反推、分母搞反、不写假设
- 按瓶颈资源定台数,内存可作校验;台数一律向上取整;反过来问用"总量×使用率上限"
十三、明日预告
明天是政策站——系规考前 11 天:准考证、身份证与考点提示。进入最后的考务准备阶段,明天把准考证打印、证件核对、考点踩点、机考注意事项这些"不出错就行"的事一次说清,配一张可以打勾的清单。明早见,不见不散。
